Sanierung Hauptstraße

Die Hauptstraße wird saniert, um Verkehrsfluss, Sicherheit und Aufenthaltsqualität zu verbessern.

Hauptstraßen Newsletter

Alle aktuellen Informationen zu bevorstehenden Sperrungen und dem Fortschritt des Umbaus in der Hauptstraße erhalten Sie in unserem Newsletter

Baustellen-Los 2025/26

Aktuelles zur Baustelle

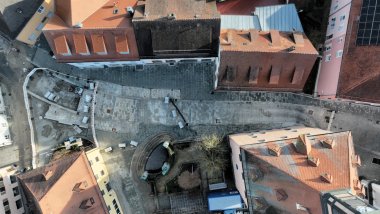

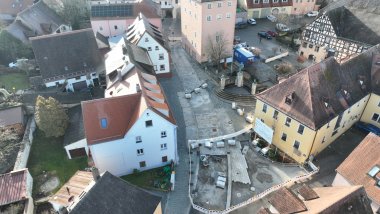

  • Stand 22. Dezember 2025

    Straßenbau:

    • Gepflasterte Flächen im Fahrbahnbereich werden  noch verfugt.
    • Absperreinrichtungen vor dem Rathausplatz werden zurückgebaut und zur Sicherung der Geh- und Fahrbahnfläche im Baubereich umgesetzt.

    Winterpause:

    • Einstellung der Bauarbeiten ab dem 22.12.2025.
    • Geplante wieder Aufnahme der Arbeiten ab dem 11.01.2026 (Witterungsbedingt)
    • Der Baustellenbereich wird dementsprechend von Baumaterial und Maschinen geräumt.
  • Stand 31. Oktober 2025

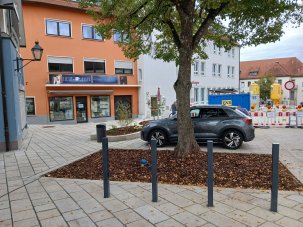

    Die umfangreiche Sanierungsmaßnahme in der Hauptstraße Heilsbronn kommt weiter voran. Der Straßenabschnitt und Gehweg des 1. Bauabschnitts sind überwiegend fertig gestellt und werden ab 03.11.2025 für den Verkehr wieder freigegeben. Dies bedeutet, dass ab 03.11.2025 die Beschilderung und der Umleitungsverkehr für den Bauabschnitt 2 zum Tragen kommen. Infolgedessen können der Kammereckerplatz und die Turmstraße mit der Nutzung der Tiefgarage, aber nur mit Fahrzeugen mit einer Höhe von 3,00 m durch das obere Tor angefahren werden.
    Die Pflasterfläche vor dem Oberen Tor wurde mit Hochdruckwasserstrahl gereinigt und neu mit Fugenmörtel vergossen und erstrahlt im neuen Glanz.
    Für einen reibungslosen Ablauf im 2.Bauabschnitt, wurde es erforderlich den Kirchweihbaum einzulegen, um auch die Pflasterflächen in diesem Bereich ungehindert zu erneuern.
    Die Absperrung wird in diesem Zuge, vor dem Rathaus abgeändert, die Zufahrt zum Lindenplatz ist im 2. Bauabschnitt weiterhin ungehindert möglich.

    Anlage Anwohnerinformationen Bauabschnitt 2

  • Stand 16. Oktober 2025

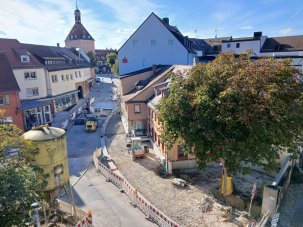

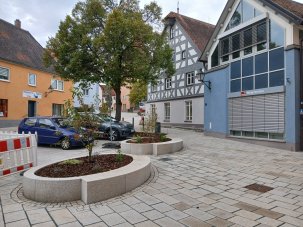

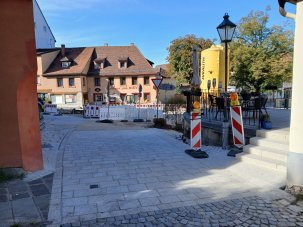

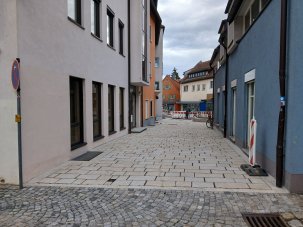

    Die Pflasterarbeiten im Fahrbahnbereich vom Oberen Tor bis zur Hauptstraße 23 sind abgeschlossen. Nach ausreichender Aushärtung der Betontragschicht unter dem Granitbelage, kann in ca. 14 Tagen bereits mit einer Zufahrt über das Obere Tor, auf dem Kammereckerplatz und der Tiefgarage möglich sein.
    Um die fußläufige Erreichbarkeit der Geschäfte zu optimieren, wird der Gehwegbelag bis zur Hauptstraße 17, so schnell wie möglich forciert.

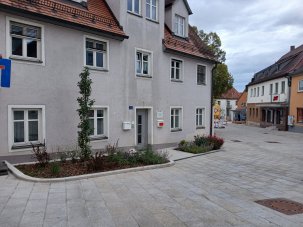

    Das integrierte Pflanzbeet wurde auch bereits  vor der Kirchweih, vom Eigentümer Hauptstraße 22, Gartenideen Kemter sehr schön bepflanzt und wurde auch von der Bürgerschaft sehr wohlwollend aufgenommen. Hierzu bedankt sich die Stadt Heilsbronn nochmals sehr gerne bei der Familie Kemter, für Ihre Gestaltung.
    Die ausführende Pflaster-& Gartenbaufirma FNB hat dafür gesorgt, dass auch dieses Jahr, trotz der umfangreichen Straßensanierungsmaßnahme, der Kirchweihbaum an seinem angestammten Platz aufgestellt werden konnte.
    Nach einem friedlichen Verlauf unserer Kirchweih, werden die fortlaufenden Arbeiten, nun mit dem 2. Bauabschnitt auf der östlichen Straßen- und Gehwegseite fortgesetzt. Die Zufahrt zum Lindenplatz ist weiterhin gegeben.

    Die temporäre Zufahrt vor dem Rathaus, zur Tiefgarage am Kammereckerplatz wird voraussichtlich, nach Öffnung des Oberen Tores, in ca. 14 Tagen, nicht mehr benötigt werden.
    Hier wird zu beachten sein, dass Fahrzeuge und Lkws, mit einer Höhe von mehr als 3,00m nicht mehr, bis zur Fertigstellung der Hauptstraße, im Fortgang der weiteren Bauabschnitte zur Sanierung der Hauptstraße, vom Oberen Tor einfahren können.

  • Stand 25. September 2025

    Die Randbereiche im Bauabschnitt 1 sind überwiegend abgeschlossen, die Drainbetonauflage ist Planmäßig im Soll. Die Filterbetontragschicht im Fahrbahnbereich des 1 BA ist ebenfalls eingebracht. Die Pflasterarbeiten im Gehweg und in der Fahrbahn werden mit einem zusätzlichen Bautrupp verstärkt vorangetrieben.

    Auf Anregung des Eigentümer in der Hauptstraße 22, haben wir zusätzliche ein Pflanzbeet mit integriert, der ansässige Eigentümer bepflanzt dieses Beet und übernimmt die Patenschaft für dieses auf öffentlichen Grund befindliche Grünbeet. Dies haben wir von der Stadt Heilsbronn, sehr wohlwollend und anregend für weiter Vorschlägen aus der Bürgerschaft angenommen.

    Die Stadt Heilsbronn ist erfreut, dass wir im Rahmen der Hauptstraßensanierungsarbeiten auch die Eigentümer der verschieden Anlieger mit anstoßen können, auch die Gestaltung der Häuser mit anzugehen und somit die Attraktivität der Innenstadt hervorzuheben.

    Wir beginnen bereits Mitte nächster Woche mit dem Ausbau am östlichen Fußweg, mit dem Bauabschnitt 2 und den Versorgungsleitungen in diesem Bereich, wie auch aus dem Bauzeitplan so vorgesehen ist.

  • Stand 02. September 2025

    Die Erreichbarkeit der Geschäft in der Innenstadt im Bauabschnitt 1, ist nach beiliegenden Plan und Hinweisschildern gekennzeichnet.

  • Stand 22. August 2025

    Pflasterarbeiten 1. Bauabschnitt

    Urlaubsbedingt ist die Baustelle vom 25.08.2025 bis zum 29.08.2025, eine Woche lang nicht besetzt.


  • Stand 08. August 2025

    Kanal- und Wasserleitungsbauarbeiten 1. Bauabschnitt

  • Stand 02. Juli 2025

    Die Bagger sind angerückt - Aber in der Innenstadt bleibt alles erreichbar!


  • Stand 26. Juni 2025

    Jetzt geht’s Los! - Spatenstich

  • Stand 25. Juni 2025

    • Baubeginn: 30.06.2025
    • Spatenstich: 26.06.2025

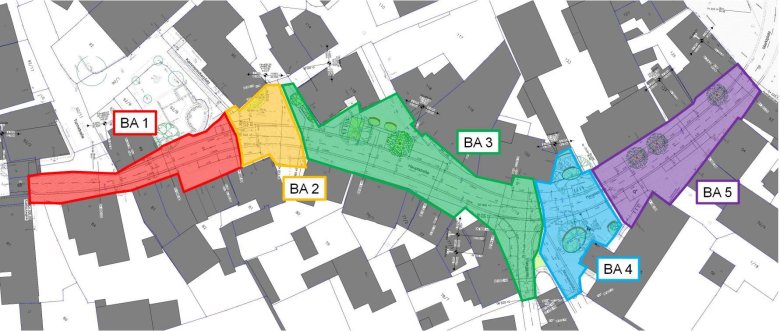

    Die Ausführung wird in 5 Bauabschnitten erfolgen, um den innerstädtischen Verkehr so gering wie möglich zu beeinträchtigen. Der Ausführungszeitraum ist von Juni 2025 bis voraussichtlich Juli 2026 geplant.

  • Stand 05. Juni 2025

    Die Baumaßnahme zur Sanierung der Hauptstraße beginnt am 30.06.2025.
    Die Ausführung wird in 5 Bauabschnitten erfolgen, um den innerstädtischen Verkehr so gering wie möglich zu beeinträchtigen. Der Ausführungszeitraum ist von Juni 2025 bis voraussichtlich Juli 2026 geplant.

    Das Citymanagement Heilsbronn startet während der Sanierungsmaßnahme der Hauptstraße mit einer Baustellenlosaktion mit Gewinn-Chancen von 5x 40,-€ im Monat.
